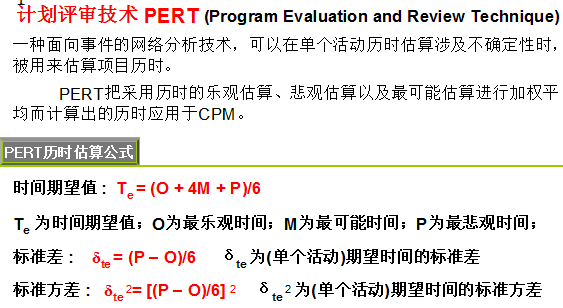

一、三点估算
- 最乐观(O:Optimistic)
- 最可能(M:Maybe | Middle)
- 最悲观(P:Pessimistic)
1、期望值
公式:(O + M*4 + P)/6
2、标准差
公式:(P - O) / 6
3、方差
公式:[(P - O) / 6]²
PS:
多活动的标准差 = 各活动的方差之和开根号(即:总方差的标准差)
多活动的期望值 = 各活动的期望值之和(即:总期望值)

4、置信度
中心线:期望值
左右间隔:标准差

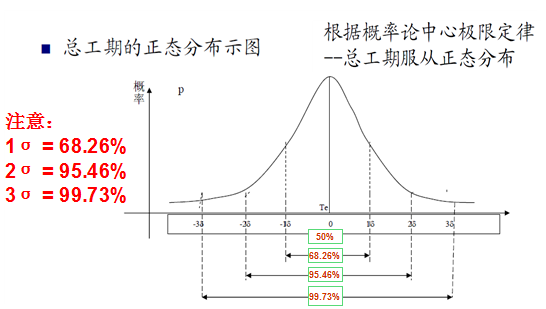

- 1σ(标准差)范围之内的概率是 68.26%
- 2σ(标准差)范围之内的概率是 95.46%
- 3σ(标准差)范围之内的概率是 99.73%
- 4σ(标准差)范围之内的概率是 99.99%(可以不记)

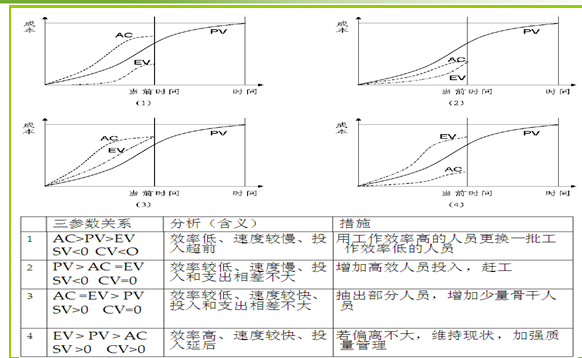

二、挣值分析计算

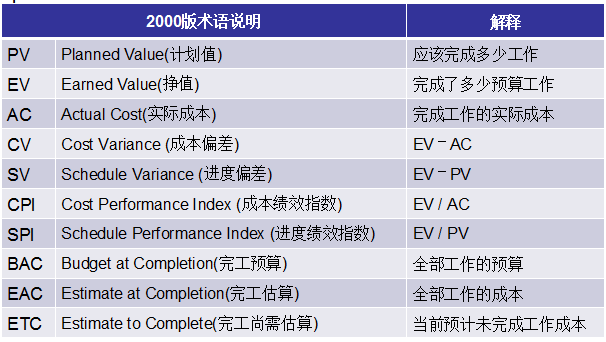

挣值管理:EVM(Earned Value Management)

1、公式
- 成本偏差:
CV = EV - AC - 进度偏差:
SV = EV - PV - 成本绩效指数:
CPI = EV / AC - 进度绩效指数:
SPI = EV / PV - 完工尚需绩效指数:
TCPI = (BAC - EV) / (BAC - AC)
2、预测技术
ETC = BAC - EV当前偏差被看作是非典型的ETC = (BAC - EV) / CPI当前偏差被看作是代表未来的典型偏差EAC = AC + ETC完工预算EAC = AC + BAC - EV当前偏差被看作是非典型的EAC = AC + (BAC - EV) / CPI当前偏差被看作是代表未来的典型偏差
3、变种
EV = PV * SPI滞后时间 = 计划时间 - 计划时间 * SPI也就是进度偏差SV,如:进度滞后1天预计完工时间 = 计划时间 / SPI

PS:
总计划值 = 各活动计划值之和
总挣值 = 各活动挣值之和
总成本 = 各活动成本之和
默认按典型来算不纠偏
成本控制的主要工作内容:
1、对造成成本基准变更的因素施加影响
2、确保变更请求获得同意
3、保证潜在的成本超支不超过授权的项目阶段资金和总体资金
4、当变更发生时,管理这些实际的变更
5、监督成本执行绩效,找出与成本基准的偏差
6、准确记录所有的与成本基准的偏差
7、防止错误的、不恰当的或未经批准的变更被纳入成本或资源使用报告中
8、就审定的变更,通知项目干系人
9、采取措施,将预期的成本超支控制在可接受的范围内
三、进度类
最早开始时间(ES),最早结束时间(EF),最迟开始时间(LS),最迟结束时间(LF)

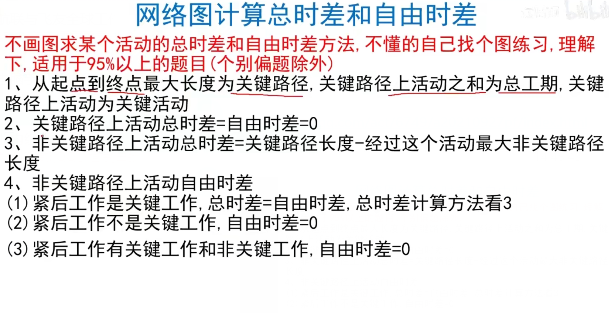

1、总时差
总时差 = LS-ES = LF-EF
2、自由时差
自由时差 = min(紧后工作的ES-此活动的EF)指一项工作在不影响后续工作的情况下所拥有的机动时间
3、关键路径
关键路径 = 最长路径

四、沟通渠道
公式:M = N * (N-1) / 2,其中N >= 1

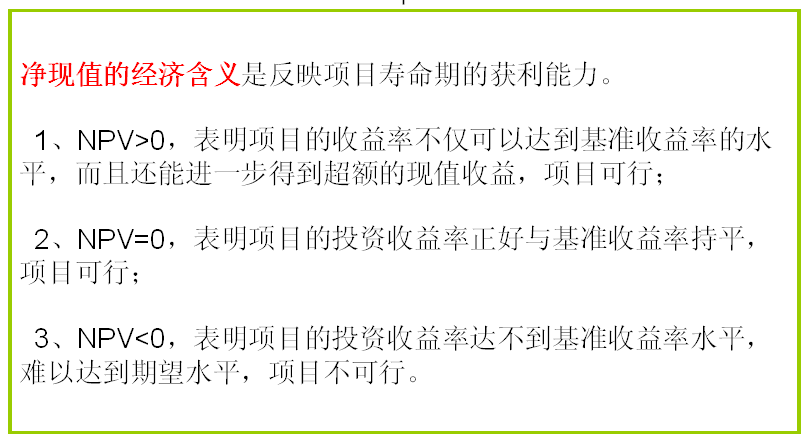

五、挣现值(NPV)
NPV(Net Present Value)默认按复利来算

- P:Present Value 净现值
- F:Future Value 未来值
- R:Rate 比率
- N:周期
1、单利公式
FV = PV * (1 + N * R)PV = FV / (1 + N * R)

2、复利公式

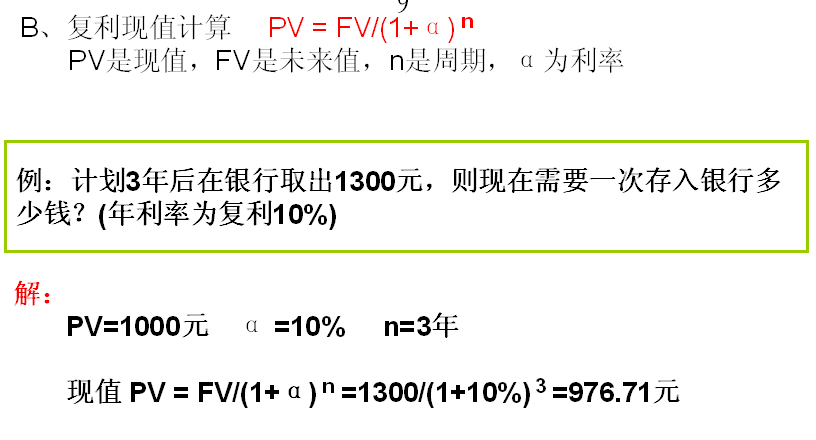

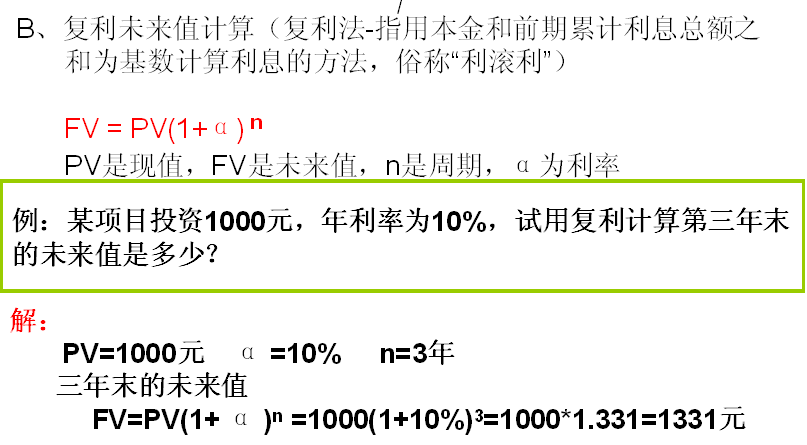

FV = PV * (1 + R)ⁿPV = FV / (1 + R)ⁿ
PS:总净现值 = 各期净现值之和


六、期望货币价值
期望货币价值 = 赚的概率值 - 亏损的概率值
如一个项目0.5的概率盈利200000,0.3的概率亏损50000,则期望货币价值为:200000 * 0.5 - 50000 * 0.3 = 85000

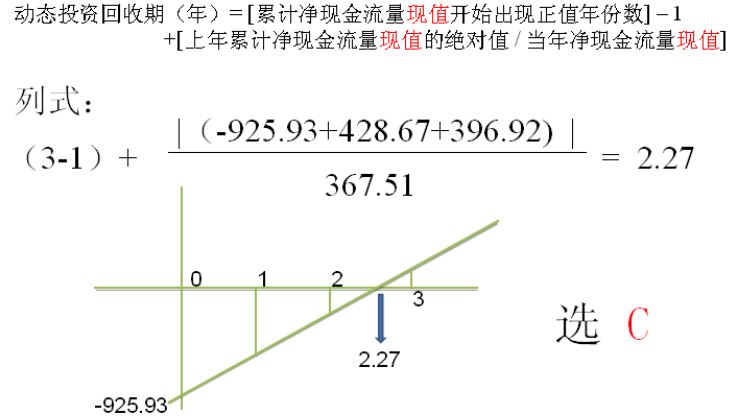

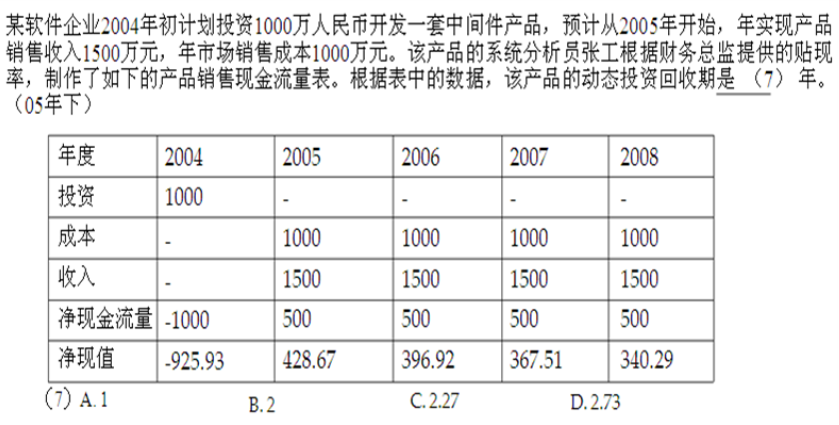

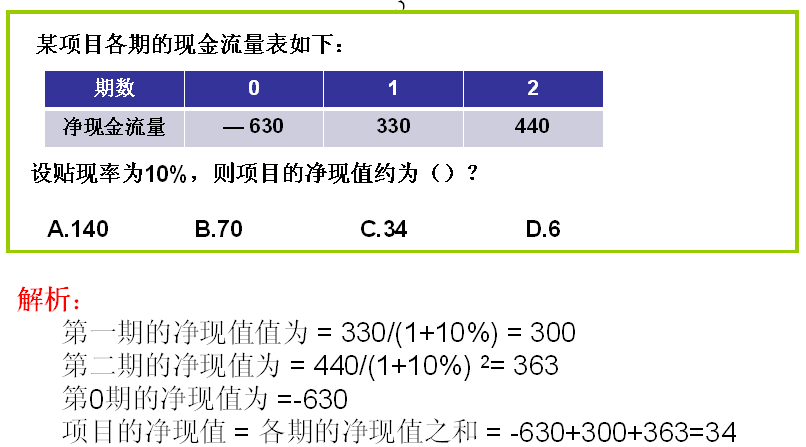

七、动态投资回收期
动态投资回收期 = (开始出现正值年份数 - 1)+ 累计到上年现值之和的绝对值 / 当年现值
示例问题:

答案:
